智利或将成为美洲第二大新型储能市场?

工业自动化

2023-09-21

Shirly Zhu

Shirly Zhu

首席分析师

Shirly一直专注于制造业领域的市场研究,行业涉猎广泛,涵盖新能源、化工、工业自动化、海事、汽车等行业的全球及本地化调研项目,积累超10年的一手及二手信息调研、数据及行业分析经验。

一直以来,美国作为美洲最大储能市场的地位无可撼动——预期2023年新增储能项目安装量突破10GW。加拿大、墨西哥、智利等也纷纷出台政策鼓励储能行业发展。从项目安装与规划看,智利或将异军突起,成为美洲第二大新型储能市场。

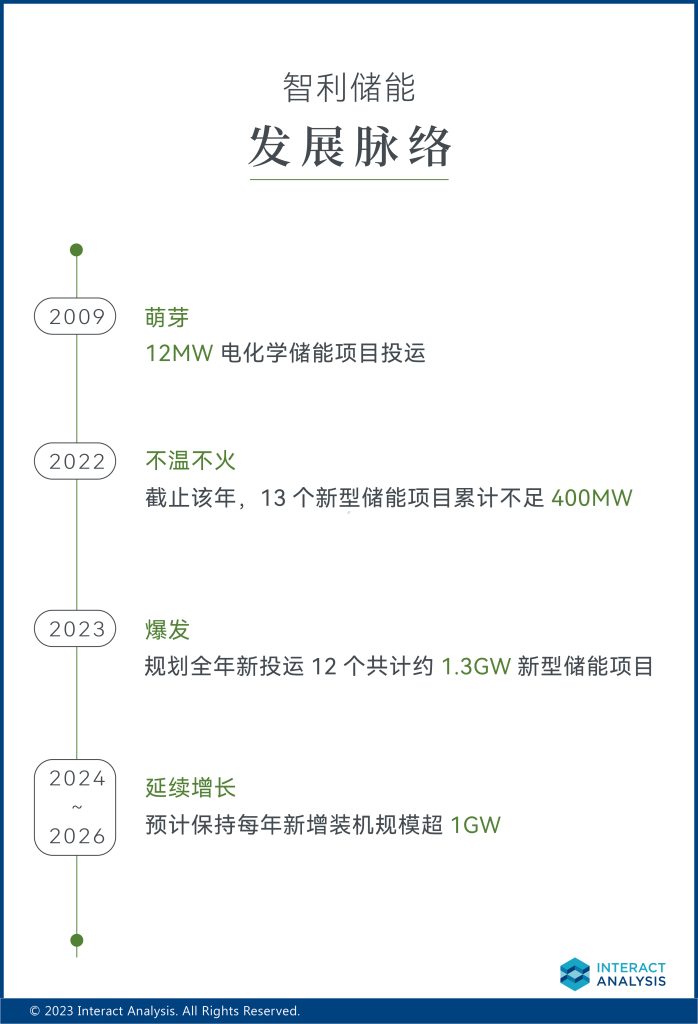

2023年,新型储能市场有望迎来爆发

智利的电化学储能项目最早见于2009年投运,以锂电池储能为为主。据不完全项目统计,截止到2022年,智利的新型储能项目一直不温不火,装机量不到400MW(不含抽水蓄能)。

在其雄心勃勃的碳中和目标的指引下——2030年可再生能源占能源消费总量的70%,2050年实现碳中和,近年来,智利新能源发电装机量激增,亟待储能配套以解决消纳问题。2022年10月,智利议会通过了促进储能及电动汽车发展的法案。

从2023年开始,新型储能装机有望迎来大爆发,预期全年新投运12个新型储能项目,约1.3GW。此外,预计2024-2026年新型储能安装将延续增长态势,每年新增装机规模保持在1GW以上。

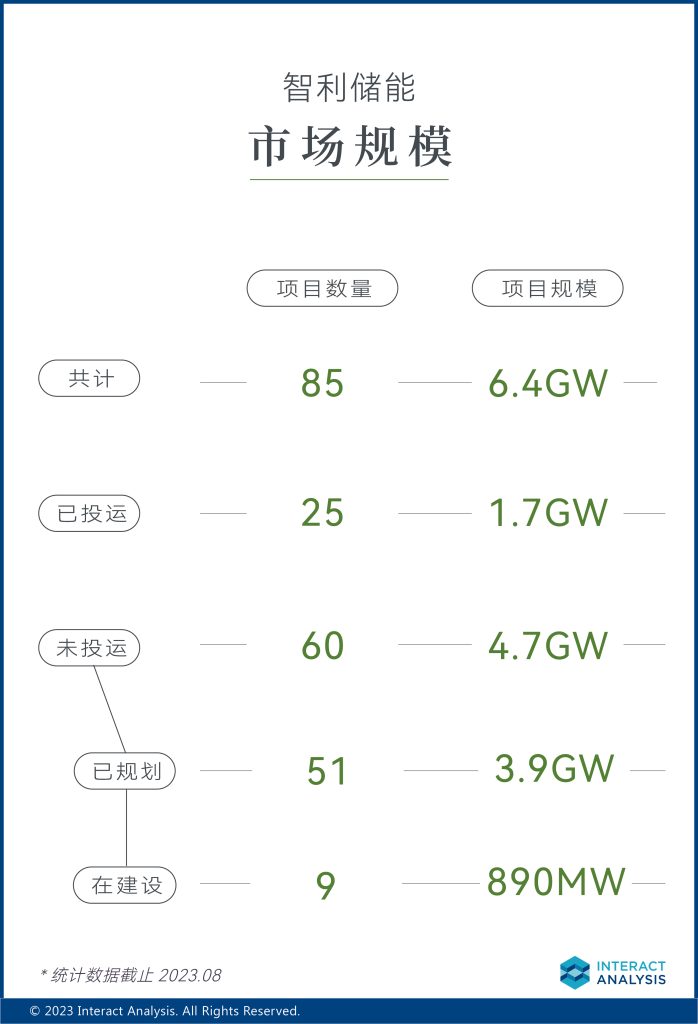

市场规模

截至2023年8月,智利有85个新型储能项目,规模接近6.4GW。

预计到2023年底,智利累计投运新型储能项目25个,共计约1.7GW;在建与规划项目60个,约4.7GW;其中51个项目预计将集中于2024-2026年交付投运,共计约3.9GW。

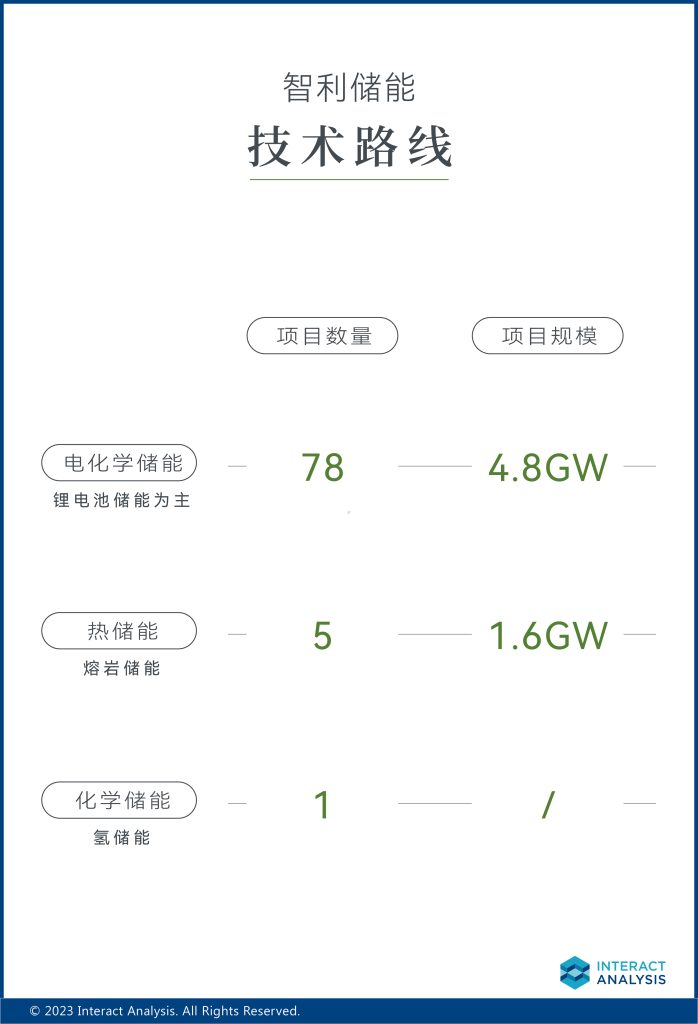

技术路线

智利新型储能市场以电化学储能为主,合计78个项目,约4.8GW,主要为新能源消纳的大规模表前项目;锂电池储能为主流技术路线。值得注意的是,31个项目的持续放电时长在3-6小时之间,平均持续放电时长超5小时。

另外,有5个熔岩储能项目,共计1.6GW;以及HIF Chile在麦哲伦-智利南极大区开发的氢储能项目。

截至到2023年底,智利预计累计有1GW电化学储能、660MW熔岩储能项目投运。

项目分布

智利共有16个行政大区,其中14个大区有新型储能项目的投运与建设规划。其中,安托法加斯塔大区(Antofagasta)和塔拉帕卡大区(Tarapacá)的累计功率分别为3.7GW、1.2GW,占智利新型储能市场57%、19%(含已投运、建设及规划项目)。

此外,熔岩储热项目主要集中在安托法加斯塔大区(Antofagasta),累计功率达1.1GW。

六大GWh规模储能项目盘点

安托法加斯塔大区(Antofagasta)

  • Ampliación Parque Fotovoltaico Los Andes, Fase III, 226MW/1,582MWh, 电池储能, 预计2023年交付
  • Parque Híbrido Pampas, 200MW/1,000MWh, 锂电池储能, 预计2026年交付
  • Parque Fotovoltaico Socompa Solar , 450MW/1,800MWh, 锂电池储能, 预计2026年交付
  • Parque Fotovoltaico Cristales , 542MW/2,710MWh, 锂电池储能, 预计2028年交付

塔拉帕卡大区(Tarapacá)

  • Optimización Planta Solar Sol del Loa, 10,400MWh, 电化学储能, 将分两阶段开发,第二阶段预计2025年交付

阿里卡和帕里塔戈塔大区(Arica y Parinacota)

  • Parque Fotovoltaico Celda Solar , 240MW/1200MWh, 锂电池储能, 预计2025年交付

*以上统计来自Interact Analysis全球重点国家储能项目追踪,不含户储。

了解全球储能市场的更多,欢迎联系分析师Shirly Zhu
